自3月21日选矿厂一系列选矿工艺流程改造全面启动以来,在选矿厂领导的周密安排和指挥下,通过全体人员的共同努力,各项工程有序推进,并取得阶段性成果。
高效完成前期拆除清理工作

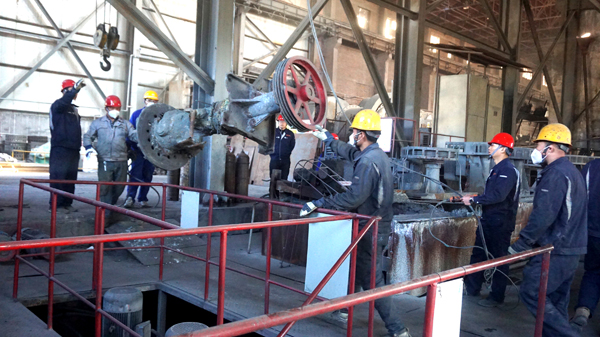

在前期设备拆除和地沟清理过程中,参与施工人员听从指挥,连续作战,仅用21天就完成了地沟清理和设备拆除工作,为后续工程施工打下坚实基础。
三大平台搭建如期竣工

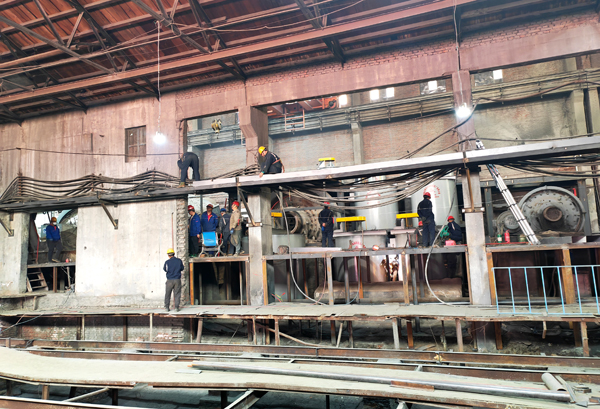

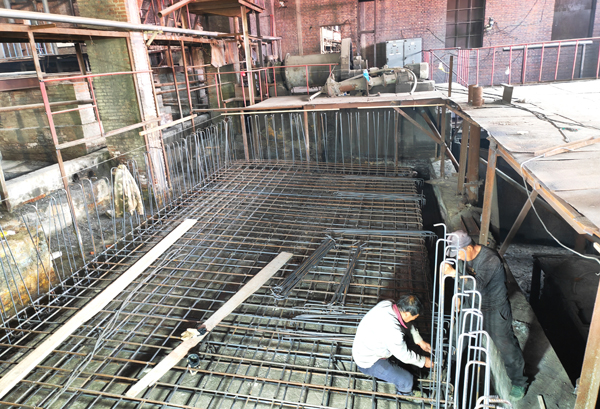

根据选矿厂铜钼分离项目设计要求,施工团队重点完成了入料平台、搅拌平台和药剂平台的搭建工作。这些平台是主要设备安装的基础,对保障设备稳定运行至关重要。经过现场管理人员和施工人员23天的连续奋战,三大平台建设任务圆满完成。
基础设施改造取得双突破

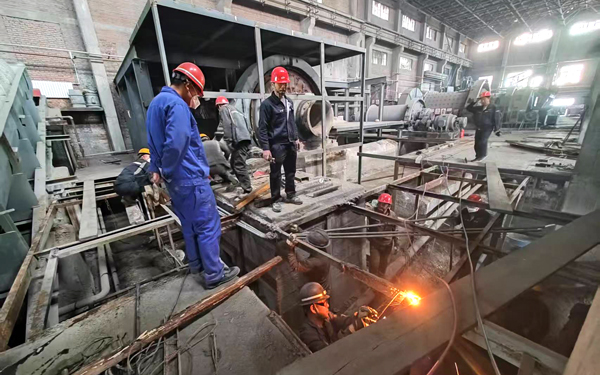

在拆除原有设备的基础上,选矿厂对腐蚀严重的地板和支柱进行了全面拆除、更新,现已完成部分地板铺设工作。
在铺设地板的过程中,选厂组织人员完成了磨浮车间到精矿锅炉400多米电缆的铺设,此项工程完工满足了铜钼分离系统与电锅炉独立供电需求。
同时,选厂对磨浮车间原电缆进行规范悬挂,通过架设电缆盒,对各系统电缆统一排放,既确保了用电安全,又使现场更加整洁美观。

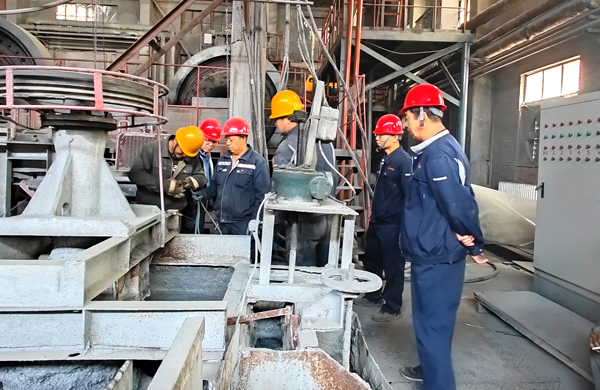

设备安装严格把控

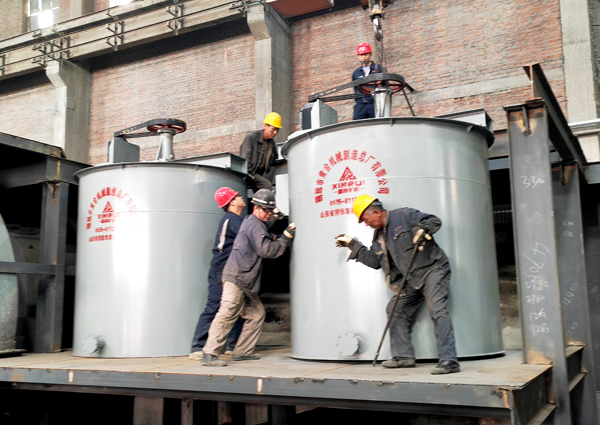

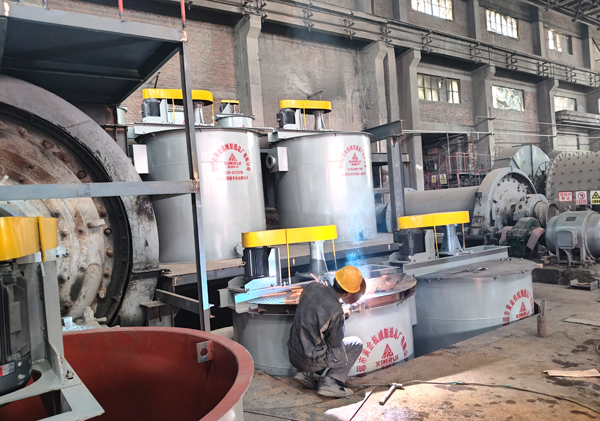

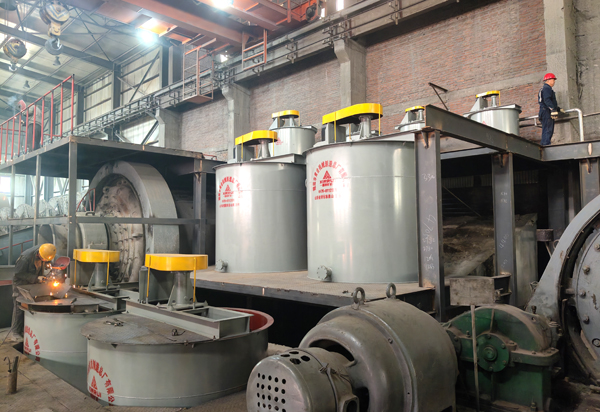

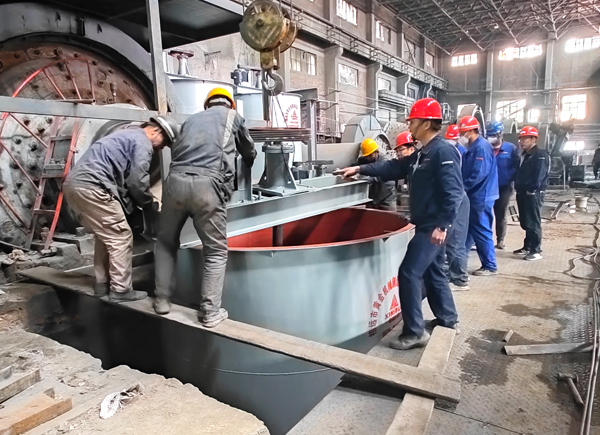

随着低质铜钼分离流程所需6个药剂搅拌槽、3个给矿搅拌槽到现场后,选厂立即组织人员进行安装,岑胜清等领导班子成员现场指挥,严格按工艺流程要求进行吊装、定位和管路连接。
当前,选矿厂一系列工艺流程改造正在紧张进行各种安全防护栏安装及多条加药管路连接、电缆规范排放等工作,全力为后续设备安装打好基础。(文/黄涛)
