北山矿2#传送带是矿石运输的关键设备,负责将副井矿石输送至选厂原矿仓,其运行状况直接影响井下生产效率。现已服役20多年,传送带老化严重,需要彻底更换。
为此,总经理戴泽刚专门组织相关人员召开专题会议,部署更换工作。北山矿迅速行动,组织人员实测传送带参数(长325.6米、宽1米、厚2厘米、重6吨),并多次研讨制定更换方案,重点解决新旧传送带拆装难题。

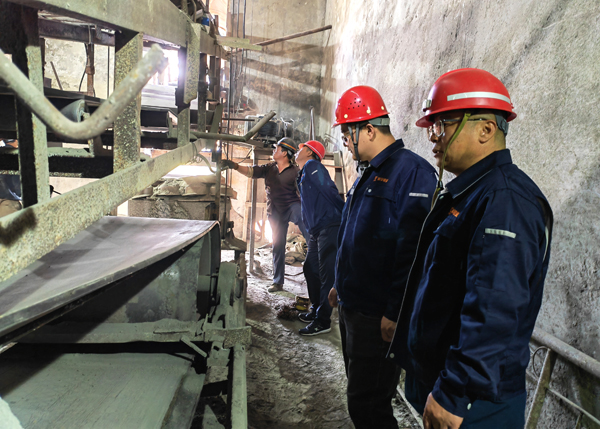

5月12日在北山矿的早调会上,生产副矿长隋占学和设备副矿长何方分别对更换2#传送带做了具体要求,上午8点10分,工作人员全部到位,更换2#传送带的工作也随之展开。

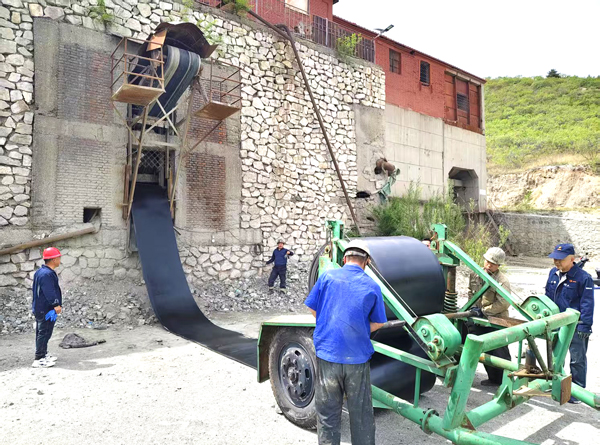

创新方法解决重载难题:借助电缆架辅助转动6吨传送带卷,大家协同操作,顺利将新传送带导入皮带廊。

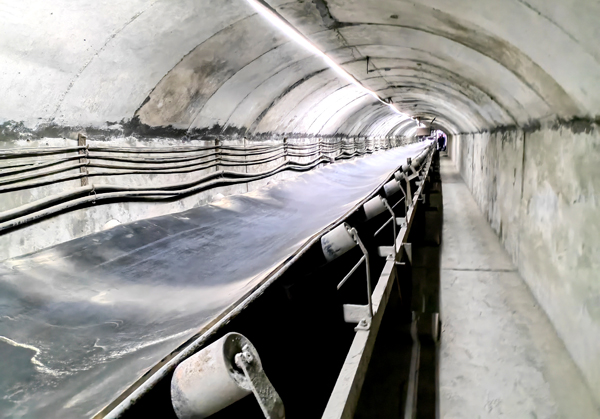

新旧带接力安装:通过旧带牵引新带,实现高效铺设,当日15时完成新带就位。

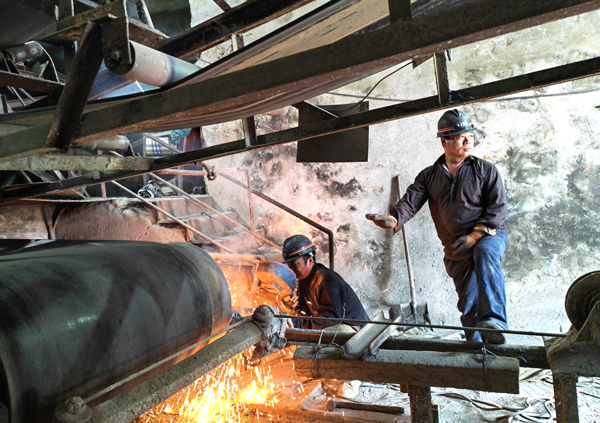

优化旧带拆除工艺:采用铲车牵引替代人工拉拽,效率提升显著,原计划2天的拆任务1天完成。

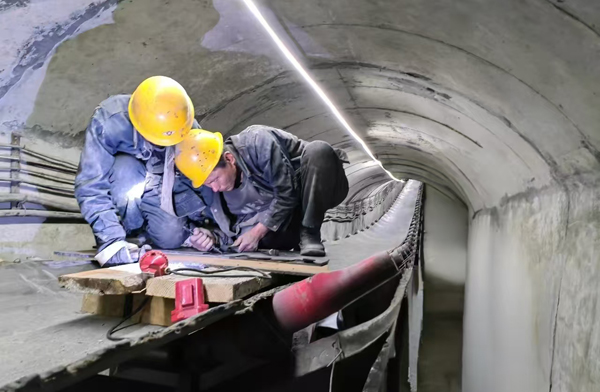

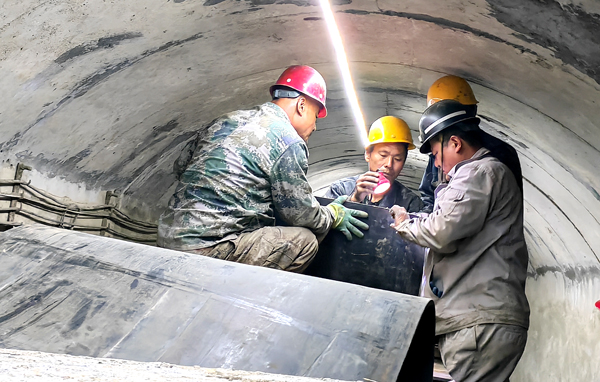

选厂维修人员支援胶带粘接,北山矿设备队成员连续作业完成调试。5月17日,2#传送带正式投入使用。
此次任务历时5天,参与人员团结协作,公司领导现场督导,安全部全程监督保障,北山矿方案周密、执行有力,多部门协同作战,成效显著。
新传送带将大幅提升矿石运输效率,为北山矿安全生产提供坚实保障!(文/何方)
